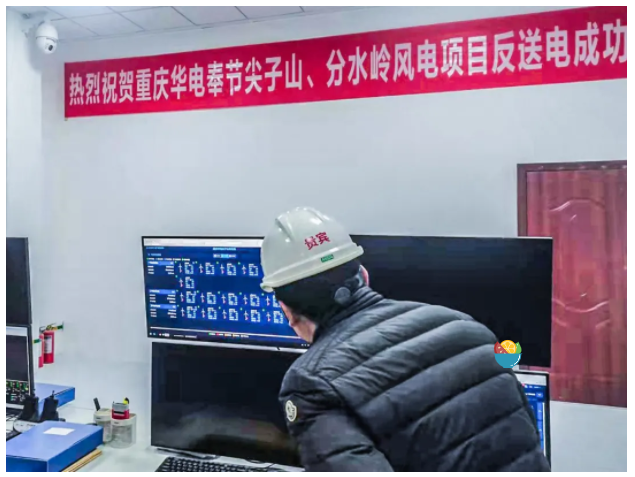

我司螺栓拉伸器用于該項目塔筒吊裝
隨著葉輪緩緩轉動,重慶華電奉節尖子山60MW、分水嶺100MW風電項目首批風機順利并網發電,華電在重慶區域新能源發電實現從“0”到“1”的跨越,對其發展具有極為重要的里程碑意義。
本次并網的2個風電項目位于重慶奉節云霧鄉、太和鄉境內,總裝機規模16萬千瓦,建設51臺3.2兆瓦風電機組,配套建設1座110千伏升壓站及送出工程,風機平均海拔2000米左右,屬典型高海拔復雜地形山地風電場,是華電在重慶區域的首批新能源開工建設項目。

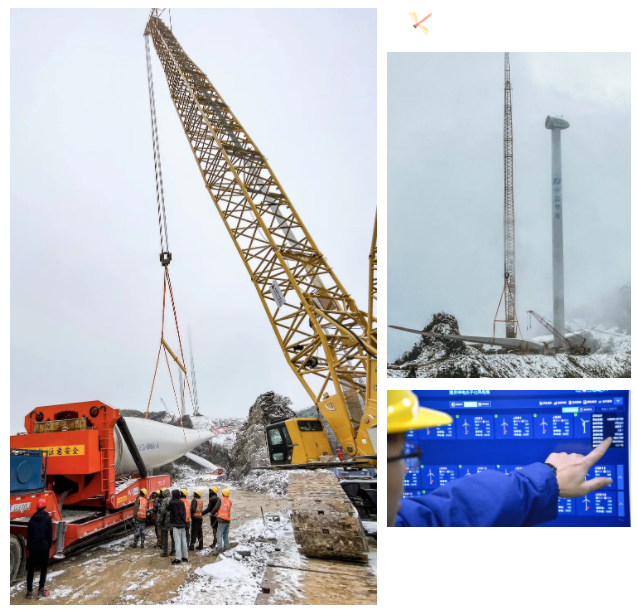

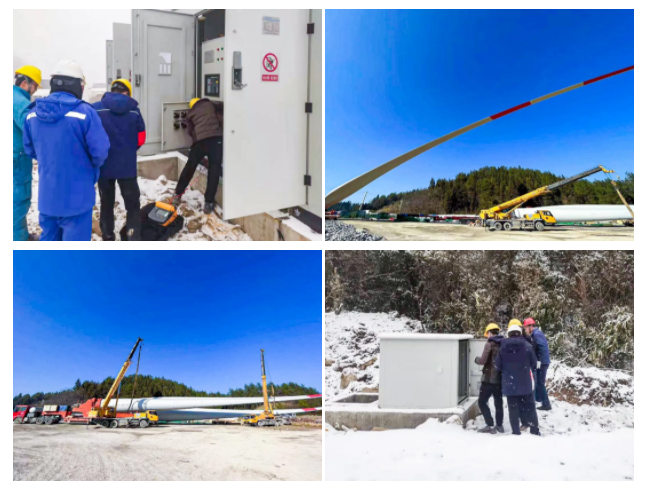

今年以來,新能源公司在重慶分公司的指導下,積極組織參建各方迎難而上,克服工期緊張、地質條件復雜、冰雪極端天氣、疫情、限電限產等困難,積極采取各項施工管理措施,搶抓有效施工時間,高質量高速度推動工程建設。尖子山、分水嶺風電項目及配套送出工程均是6月份澆筑第一方混凝土,經過5個多月的建設完成了29.20千米110千伏和30.15千米220千伏送出線路、1座220千伏匯集站、1座110千伏升壓站、所有風機基礎澆筑等工作,設備到貨后1個月內完成了匯集站及升壓站的大量設備安裝調試,倒送電后3天內3臺主變、2條送出線路、2座變電站正常投運,順利實現首批風機并網發電,充分展現了華電質量和速度。
新能源公司深入貫徹集團公司“五三六戰略”,積極落實上級公司各項決策部署,緊緊圍繞年度工作目標,主動作為,真抓實干,尖子山、分水嶺風電項目首批風電機組成功并網發電,切實實現了“十四五”開好局、起好步。下一步,該公司將持續加強安全、質量管理,進一步加快項目建設進程,爭取早日全容量并網發電,全力以赴完成“保投產、保電價”目標任務,為重慶分公司高質量綠色發展貢獻力量。
